România a lansat la 1 iulie un nou mecanism de alocare a capacităților de racordare la rețea pentru proiectele de producție și stocare a energiei electrice. Înlocuirea sistemului „primul venit, primul servit” cu o licitație competitivă vizează distribuirea capacității în funcție de ofertele cele mai avantajoase pentru operatorul de rețea.
Detalii privind procesul de înscriere și calendarul licitațiilor
Participanții pot înscrie proiectele pe platforma Transelectrica până pe 14 iulie. La 24 iulie, compania va anunța lista finală a participanților validați. Pentru pregătirea pentru licitații, investitorii vor avea aproximativ patru luni.
Licitațiile zilnice încep pe 30 octombrie 2026, fiind programate în fiecare zi lucrătoare între orele 8:00 și 13:00. Acestea vor continua până la epuizarea capacității disponibile în fiecare zonă de rețea.
Durata și specificul alocării capacității
Capacitatea depusă la licitație acoperă o perioadă de zece ani, începând cu anul 2028. Participanții pot fi proiecte noi de generare sau stocare de cel puțin 5 MW, sau companii cu centrale deja funcționale și doresc extindere de capacitate.
Pentru participare, se solicită o garanție de 20.000 euro pe MW, calculată conform cursului BNR din data emiterii. Garanția trebuie depusă odată cu cererea, nu după atribuire.
Capacitatea disponibilă și contextul rețelei

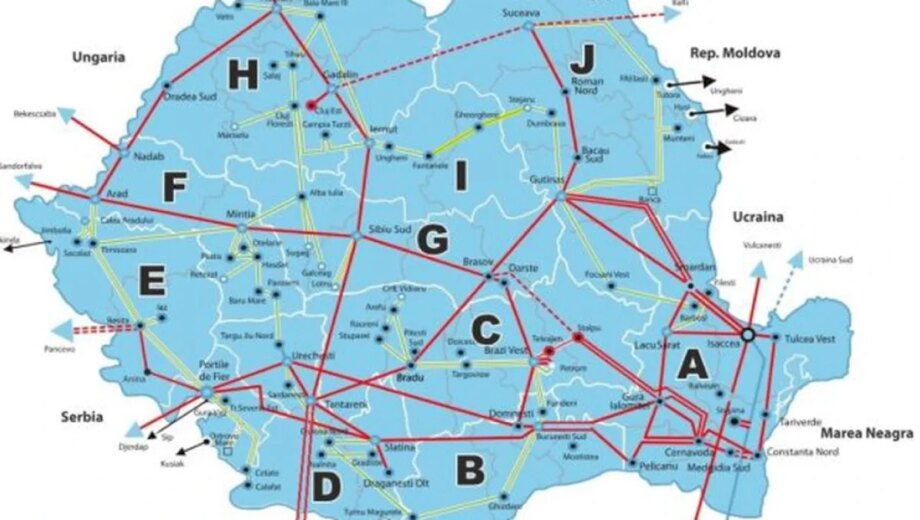

În prezent, în rețeaua națională există avize tehnice de racordare valabile cu o putere totală de 87.000 MW, însă capacitatea efectivă de racordare este limitată, iar în unele zone precum Dobrogea, aceasta este zero în prezent.
Se estimează că posibilitățile de scoatere la licitație ar putea fi reduse din cauza restricțiilor de rețea și a avizelor tehnice în vigoare.
Impactul legislației și interesul investitorilor
Legislația impusă de Autoritatea Națională de Reglementare în Energie (ANRE), susținută și de oficiali precum Bolojan, presupune ca deținătorii avizelor tehnice de racordare și ai contractelor de racordare să obțină autorizațiile de funcționare în maximum 12 luni. Neatingerea acestui termen duce la pierderea „locului” în rețea.
Această regulă poate descuraja interesul investitorilor privați, întrucât costurile pentru obținerea autorizațiilor și pentru construcție sunt ridicate și riscante. În plus, prețurile mai flexibile pentru achiziționarea proiectelor cu „loc” în rețea, din cauza dificultăților antreprenoriale, ar putea determina cumpărători să opteze pentru achiziția de proiecte deja existente, mai ieftine.
